Wygrzewanie posadzki - Jak zrobić to dobrze i uniknąć błędów?

Wygrzewanie posadzki - Jak zrobić to dobrze i uniknąć błędów?

Wygrzewanie posadzki to etap, którego nie warto traktować jak formalności przed układaniem podłogi. To właśnie stopniowe rozgrzewanie nowej wylewki pozwala usunąć nadmiar wilgoci, ograniczyć naprężenia i zmniejszyć ryzyko spękań, a przy okazji przygotować podłoże pod płytki, panele albo drewno. Poniżej pokazuję, kiedy zacząć, jak prowadzić cały proces i po czym poznać, że podłoga jest już gotowa do dalszych prac.

Najważniejsze zasady, które warto mieć pod ręką

  • Proces służy nie tylko osuszaniu, ale też bezpiecznemu „ułożeniu” jastrychu przed montażem okładziny.
  • Dla klasycznej wylewki cementowej start najczęściej następuje po ok. 21 dniach, a dla anhydrytowej zwykle wcześniej, ale decyduje karta techniczna systemu.
  • Temperaturę podnosi się stopniowo, najczęściej skokami 5°C, bez gwałtownych zmian i bez chaosu w sterowaniu.
  • Przed ułożeniem podłogi trzeba sprawdzić wilgotność metodą CM, a nie tylko ocenić podłoże wzrokowo.
  • Najczęstsze błędy to zbyt wczesny start, przeciągi, zbyt szybkie grzanie i brak pomiaru wilgotności.

Dlaczego nową wylewkę trzeba rozgrzewać stopniowo

Nowa wylewka nie jest jeszcze stabilna od razu po wykonaniu. W środku nadal zachodzą procesy wiązania, odparowywania wody i wyrównywania naprężeń. Jeśli od razu podasz wysoką temperaturę, materiał może zareagować zbyt gwałtownie: pojawiają się rysy skurczowe, lokalne odspojenia albo nierówne wysychanie góry i dołu warstwy.

W praktyce chodzi o dwie rzeczy naraz. Po pierwsze, jastrych ma oddać wilgoć w kontrolowanym tempie. Po drugie, ma przejść przez cykl nagrzania i schłodzenia, dzięki któremu lepiej znosi późniejszą pracę ogrzewania podłogowego. To nie jest przyspieszacz remontu, tylko etap bezpieczeństwa przed wykończeniem podłogi.

Warto też rozróżnić suszenie od ogrzewania. Samo grzanie nie zastąpi dobrego przewietrzania i odpowiednich warunków na budowie, zwłaszcza jeśli w budynku nadal jest dużo wilgoci technologicznej. Dlatego zanim włączę źródło ciepła, patrzę na cały kontekst: rodzaj wylewki, grubość warstwy, temperaturę w pomieszczeniu i to, czy budynek faktycznie nadaje się już do tego etapu.

To prowadzi do najważniejszego pytania: kiedy można zacząć, żeby nie zrobić sobie szkody zamiast poprawy.

Kiedy można zacząć i od czego zależy termin

Nie ma jednego uniwersalnego terminu dla każdej posadzki. Najwięcej zależy od rodzaju jastrychu, jego grubości, warunków na budowie oraz zaleceń producenta. Jastrych, czyli warstwa nośna pod okładzinę, dojrzewa inaczej w wersji cementowej i inaczej w anhydrytowej.

Rodzaj wylewki Kiedy zwykle można zacząć Najważniejsza uwaga
Cementowa Najczęściej po ok. 21 dniach, czasem później przy grubszej warstwie lub chłodniejszej budowie Tu szczególnie ważne są stabilna temperatura i cierpliwe, powolne zwiększanie grzania
Anhydrytowa Najczęściej po 7 dniach, a w niektórych szybkowiążących systemach wcześniej, zgodnie z instrukcją Ten materiał zwykle szybciej reaguje na uruchomienie instalacji, ale nie znosi improwizacji
Szybkowiążąca / specjalna Bywa możliwa po 3-5 dniach, jeśli producent wyraźnie to dopuszcza Tu karta techniczna ma pierwszeństwo przed „przyzwyczajeniem z budowy”

Na termin wpływa też klimat w środku budynku. Jeśli jest zimno, wilgotno i słabo wentylowane, proces trzeba prowadzić ostrożniej. Jeśli inwestycja jest już zamknięta, ale nie wykończona, sensowna temperatura i umiarkowana wentylacja pomagają bardziej niż szybkie podkręcanie źródła ciepła. Ja zwykle zakładam, że lepiej wystartować dzień później niż o kilka dni za wcześnie.

Gdy termin jest już ustalony, można przejść do samego przebiegu grzania.

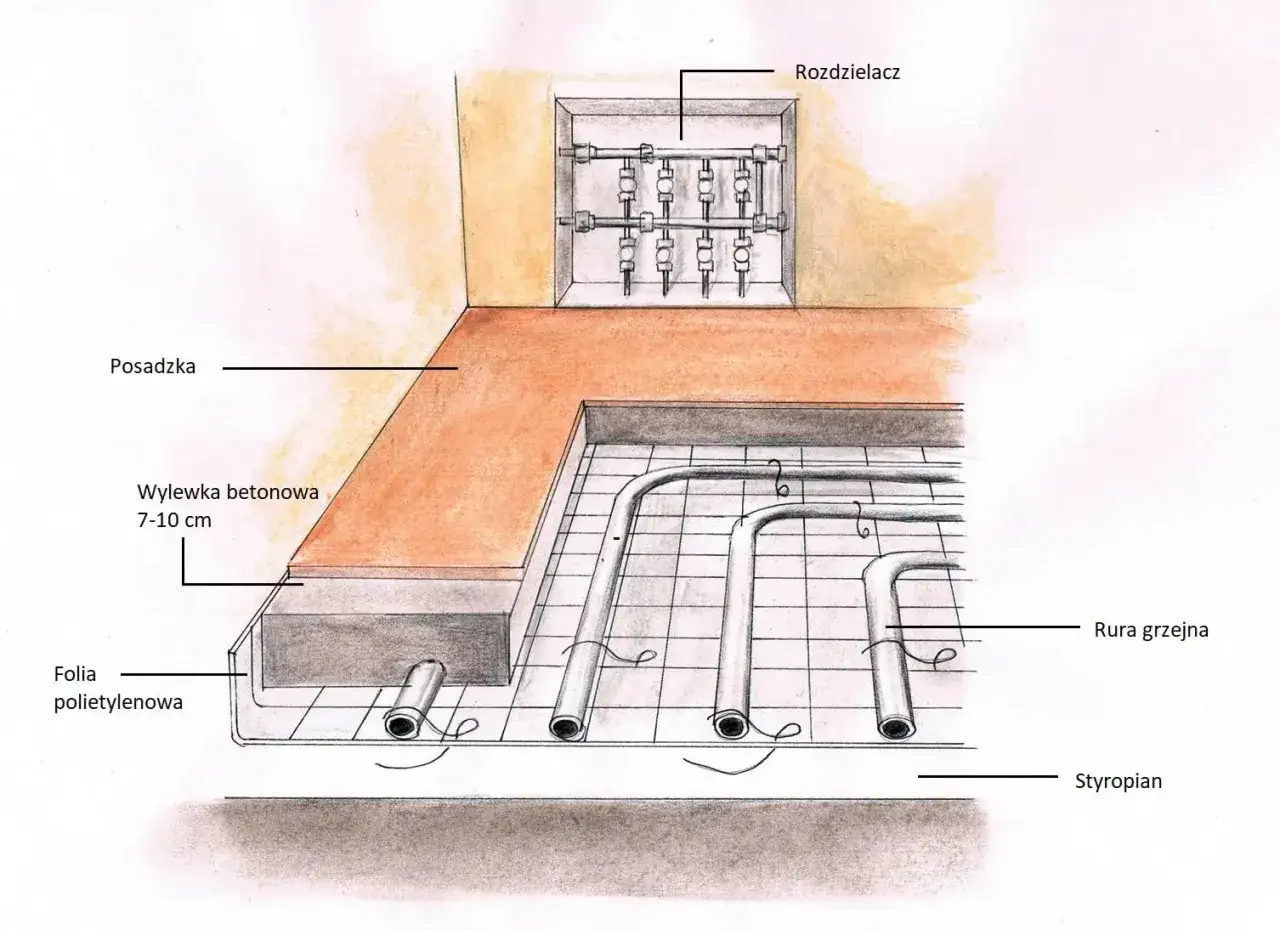

Schemat instalacji ogrzewania podłogowego: rury grzejne ułożone na styropianie, zalane wylewką betonową, tworzące posadzkę. Rozdzielacz na ścianie.

Jak przebiega wygrzewanie posadzki krok po kroku

W praktyce prowadzę ten proces spokojnie i przewidywalnie. Najgorsze, co można zrobić, to włączyć instalację „na pełną” albo skakać między ustawieniami bez planu. Dobra procedura jest prosta: start od niższej temperatury, powolne podnoszenie, utrzymanie maksimum i późniejsze schładzanie.

  1. Sprawdzam instrukcję producenta jastrychu, systemu grzewczego i przyszłej okładziny.
  2. Upewniam się, że instalacja jest odpowietrzona, obiegi działają równomiernie, a przepływy nie są przydławione bez powodu.
  3. Ustawiam temperaturę początkową, zwykle o 5-10°C wyższą od temperatury pomieszczenia, a w wielu systemach anhydrytowych zaczynam od ok. 25°C.
  4. Podnoszę temperaturę o ok. 5°C na dobę albo co 2-3 dni, zależnie od zaleceń dla danego podkładu.
  5. Dochodzę do maksimum, które najczęściej wynosi 55°C, i utrzymuję je przez kilka dni.
  6. Następnie obniżam temperaturę o ok. 5°C dziennie, aż do poziomu roboczego, zwykle 20-25°C.
  7. Wietrzę pomieszczenia, ale bez gwałtownego wychładzania i bez przeciągów, które mogą zaburzyć równomierne schnięcie.

Ważne jest też to, czego nie robić. Nie wyłączam instalacji na noc, nie przykrywam podłogi kartonem, folią ani materiałami budowlanymi i nie zostawiam jednego pomieszczenia przegrzanego, a drugiego niedogrzanego. Równomierna praca systemu jest ważniejsza niż szybkie dojście do wysokiej temperatury.

Przy pompie ciepła lub sterowaniu automatycznym najlepiej ustawić łagodne, stałe zmiany, zamiast częstych startów i zatrzymań. To jest szczególnie ważne przy większych powierzchniach, gdzie różnice temperatur potrafią zrobić więcej szkody niż pożytku. Samo osiągnięcie temperatury nie wystarcza, bo o dopuszczeniu do montażu decyduje jeszcze wilgotność.

Jak sprawdzić, czy podłoga jest gotowa na okładzinę

Po zakończeniu grzania nie opieram się na „suchym wrażeniu” ani na tym, że powierzchnia wygląda dobrze. Potrzebny jest pomiar wilgotności metodą CM, czyli badanie karbidowe, które daje dużo pewniejszy obraz niż zwykły wilgotnościomierz powierzchniowy. To szczególnie ważne, jeśli na wylewce ma pojawić się drewno, panele albo klejona okładzina.

Rodzaj podkładu Typowy poziom wilgotności szczątkowej Praktyczna uwaga
Cementowy bez ogrzewania Do 2,0% CM To najczęściej przyjmowany próg przed dalszym wykończeniem
Cementowy z ogrzewaniem Zwykle do 1,8% CM Po takim procesie podłoże powinno być już stabilne i równomiernie wysuszone
Anhydrytowy bez ogrzewania Do 0,5% CM Ten materiał schnie inaczej niż cement i wymaga dokładniejszej kontroli
Anhydrytowy z ogrzewaniem Zwykle do 0,3% CM To bardzo ważny próg przy okładzinach wrażliwych na wilgoć

Pomiar najlepiej wykonać w kilku punktach, zwłaszcza w największym pomieszczeniu i w najgrubszej warstwie wylewki. Jeśli wynik jest zbyt wysoki, nie przyspieszam montażu na siłę. Lepiej poczekać, dosuszyć podłoże i wykonać pomiar ponownie, niż zamknąć wilgoć pod kosztowną podłogą. W tym miejscu przydaje się też prosty protokół z datą, temperaturą i wynikiem pomiaru, bo później ułatwia odbiór prac i rozmowę z wykonawcą.

Jeżeli wynik jeszcze nie daje zielonego światła, zwykle winne są błędy wykonawcze, które najłatwiej wychwycić właśnie teraz.

Najczęstsze błędy, które psują efekt

  • Zbyt wczesny start procesu, zanim wylewka zdążyła dojrzeć.
  • Za szybkie podnoszenie temperatury, przez co jastrych dostaje szoku termicznego.
  • Wyłączanie ogrzewania na noc lub zbyt duże wahania temperatury w ciągu doby.
  • Brak wentylacji albo przeciwnie, silne przeciągi i otwieranie budynku na oścież w złych warunkach pogodowych.
  • Przykrywanie podłogi materiałami, które blokują oddawanie wilgoci.
  • Ignorowanie dylatacji, czyli szczelin kompensujących pracę materiału.
  • Pomijanie pomiaru CM i opieranie decyzji wyłącznie na wyglądzie powierzchni.
  • Trzymanie się „starych przyzwyczajeń” zamiast instrukcji dla konkretnego systemu.

Najbardziej kosztowny błąd to pośpiech. Widziałem budowy, na których przyspieszenie o kilka dni kończyło się później kosztownym poprawianiem posadzki albo demontażem nowej podłogi. W praktyce lepiej zrobić jeden spokojny cykl zgodnie z procedurą niż próbować ratować się po fakcie.

Kiedy te pułapki są już wyeliminowane, zostaje ostatni etap: spokojne domknięcie procesu i przygotowanie podłogi do wykończenia.

Po zakończeniu procesu nie przyspieszaj montażu na siłę

Po wygrzaniu nie wracam od razu do maksymalnej temperatury. Najpierw sprawdzam wynik wilgotności, potem stabilizuję warunki w pomieszczeniu i dopiero później planuję montaż okładziny. To moment, w którym cierpliwość naprawdę się opłaca, bo podłoga ma już za sobą najbardziej wymagający etap i nie trzeba jej dodatkowo stresować.

Jeśli planujesz drewno, panele lub winyl, zwróć uwagę na dwa proste warunki: podłoże musi być suche, a materiał wykończeniowy powinien być dopuszczony do pracy z ogrzewaniem podłogowym. W praktyce oznacza to także utrzymanie sensownej wilgotności w pomieszczeniu, najlepiej w okolicach 45-60%, oraz brak gwałtownych zmian temperatury po zakończeniu grzania.

Ja lubię traktować ten etap jak test końcowy całej podłogi. Jeśli został przeprowadzony spokojnie, zgodnie z technologią i z pomiarem wilgotności na końcu, szanse na trwałą, bezproblemową posadzkę rosną bardzo wyraźnie. I właśnie o to chodzi w dobrze zrobionym wygrzewaniu: nie o samą temperaturę, ale o bezpieczny start całego systemu na lata.

FAQ - Najczęstsze pytania

Wygrzewanie wylewki cementowej zazwyczaj można rozpocząć po około 21 dniach od jej wykonania. W przypadku grubszych warstw lub chłodniejszych warunków na budowie termin ten może się wydłużyć. Zawsze warto sprawdzić zalecenia producenta.

Optymalna temperatura maksymalna podczas wygrzewania posadzki to zazwyczaj 55°C. Należy do niej dochodzić stopniowo, podnosząc temperaturę o około 5°C na dobę lub co 2-3 dni, a następnie utrzymywać przez kilka dni.

Gotowość podłogi do układania okładziny należy sprawdzić za pomocą pomiaru wilgotności metodą CM (karbidową). Dla wylewki cementowej z ogrzewaniem dopuszczalny poziom to zazwyczaj do 1,8% CM, a dla anhydrytowej z ogrzewaniem do 0,3% CM.

Najczęstsze błędy to zbyt wczesny start, za szybkie podnoszenie temperatury, wyłączanie ogrzewania na noc, brak wentylacji lub silne przeciągi, przykrywanie podłogi materiałami blokującymi wilgoć oraz ignorowanie pomiaru wilgotności CM.

Tagi
wygrzewanie posadzki
wygrzewanie wylewki podłogowej
jak wygrzewać posadzkę
wygrzewanie jastrychu krok po kroku
protokół wygrzewania podłogówki
wilgotność wylewki po wygrzewaniu
Udostępnij artykuł
Autor Przemysław Szczepański
Przemysław Szczepański
Nazywam się Przemysław Szczepański i od 14 lat zajmuję się tematyką budownictwa oraz wnętrz. Moje zainteresowanie tymi dziedzinami zaczęło się już w dzieciństwie, kiedy to z pasją obserwowałem, jak powstają nowe budynki i jak można w kreatywny sposób aranżować przestrzeń. W moich tekstach staram się dzielić wiedzą na temat nowoczesnych trendów budowlanych, efektywnych rozwiązań oraz praktycznych porad dotyczących urządzania wnętrz. W pracy kieruję się zasadą, że informacje powinny być nie tylko rzetelne, ale także przystępne dla każdego. Dlatego dokładnie sprawdzam źródła, porównuję różne podejścia i staram się uprościć skomplikowane zagadnienia. Moim celem jest dostarczanie czytelnikom użytecznych, zrozumiałych i aktualnych treści, które pomogą im w podejmowaniu świadomych decyzji w zakresie budownictwa i aranżacji wnętrz.
