Budowa własnego domu to jedno z największych i najbardziej satysfakcjonujących przedsięwzięć w życiu. Wiem z doświadczenia, że choć perspektywa zamieszkania we własnych czterech kątach jest niezwykle kusząca, to sama droga do tego celu bywa długa i pełna wyzwań. Ten artykuł to mój praktyczny przewodnik, który krok po kroku wyjaśni cały proces od niezbędnych formalności, przez etapy budowy, aż po odbiór gotowego obiektu. Moim celem jest pomóc Ci uniknąć typowych błędów, podjąć świadome decyzje i sprawnie przejść przez wszystkie etapy, abyś mógł cieszyć się wymarzonym domem.
Jak skutecznie zbudować dom w Polsce przewodnik po formalnościach, kosztach i etapach.
- Zgłoszenie budowy z projektem to standard, również dla domów powyżej 70 m², dzięki uproszczeniom Prawa Budowlanego (od 2026 r.).
- Średni koszt budowy do stanu deweloperskiego to 4 500-6 500 zł/m², z możliwością obniżenia o 15-25% w systemie gospodarczym.
- Proces budowy jest coraz bardziej cyfrowy wnioski online i elektroniczny dziennik budowy (EDB) przyspieszają formalności.
- Dominują technologie murowane, ale rośnie popularność budownictwa szkieletowego i rozwiązań energooszczędnych (pompy ciepła, rekuperacja).
- Przed rozpoczęciem upewnij się, że masz MPZP lub WZ, mapę do celów projektowych, badania geotechniczne i dostęp do mediów.
- Unikaj błędów: precyzyjnie planuj budżet, wybieraj projekt dopasowany do działki i dokładnie nadzoruj wykonawców.

Zanim wbijesz pierwszą łopatę: kluczowe decyzje dla Twojego domu
Zanim na Twojej działce pojawi się pierwsza koparka, czeka Cię szereg kluczowych decyzji i formalności. To właśnie ten etap, choć często niedoceniany, ma fundamentalne znaczenie dla sprawnego przebiegu całej inwestycji. Dobrze przemyślane kroki na początku pozwolą uniknąć kosztownych pomyłek i opóźnień w przyszłości.
Czy Twoja działka jest gotowa na budowę? Sprawdź Miejscowy Plan lub uzyskaj Warunki Zabudowy
Pierwszym i absolutnie kluczowym dokumentem, który musisz sprawdzić, jest Miejscowy Plan Zagospodarowania Przestrzennego (MPZP). To on określa, co i w jaki sposób możesz zbudować na swojej działce od maksymalnej wysokości budynku, przez rodzaj dachu, po minimalny procent powierzchni biologicznie czynnej. Jeśli dla Twojego terenu nie ma MPZP, konieczne będzie uzyskanie decyzji o Warunkach Zabudowy (WZ). Bez jednego z tych dokumentów nie ma mowy o rozpoczęciu jakichkolwiek prac projektowych czy budowlanych.
Oprócz MPZP lub WZ, niezbędne jest również uzyskanie mapy do celów projektowych. Jest to specjalistyczna mapa geodezyjna, która stanowi podstawę dla architekta do stworzenia projektu zagospodarowania działki. Równie ważne są badania geotechniczne gruntu. Pozwalają one ocenić nośność podłoża, poziom wód gruntowych i inne parametry, które są kluczowe dla prawidłowego zaprojektowania fundamentów. Niedocenienie tych badań może prowadzić do poważnych problemów konstrukcyjnych w przyszłości.
Nie zapomnij także o dostępie do mediów. Upewnij się, że Twoja działka ma możliwość podłączenia do sieci wodociągowej, kanalizacyjnej, energetycznej i gazowej. Brak dostępu do którejś z tych instalacji może znacząco podnieść koszty budowy lub nawet uniemożliwić realizację projektu w wybranej technologii.
Projekt gotowy czy indywidualny? Porównanie kosztów, czasu i możliwości
Wybór projektu domu to jedna z najważniejszych decyzji. Masz dwie główne opcje: projekt gotowy lub indywidualny. Oba rozwiązania mają swoje wady i zalety, które warto dokładnie rozważyć.
| Projekt gotowy | Projekt indywidualny |
|---|---|
Zalety:
|
Zalety:
|
Wady:
|
Wady:
|
Budżet bez tajemnic: Jak realistycznie oszacować całkowity koszt budowy domu?
Realistyczne oszacowanie kosztów budowy domu to podstawa sukcesu. Z mojego doświadczenia wynika, że średni koszt budowy domu do stanu deweloperskiego w Polsce wynosi od 4 500 zł do 6 500 zł za metr kwadratowy. Pamiętaj, że są to wartości uśrednione i mogą się różnić w zależności od regionu, technologii, standardu wykończenia oraz skomplikowania projektu.Jeśli zdecydujesz się na system gospodarczy, czyli samodzielne koordynowanie prac i zakup materiałów, możesz obniżyć koszty o około 15-25%. Jest to jednak rozwiązanie wymagające ogromnego zaangażowania, czasu i pewnej wiedzy budowlanej. Największy udział w kosztach ma zazwyczaj robocizna (ok. 25-30%), materiały na stan surowy otwarty (ok. 20-25%) oraz instalacje (ok. 15%). Ceny materiałów budowlanych, choć ustabilizowały się po dynamicznych wzrostach, nadal pozostają na wysokim poziomie.
Niedoszacowanie kosztów to jeden z najczęściej popełnianych błędów. Zawsze zalecam, aby do oszacowanego budżetu doliczyć rezerwę w wysokości 10-15% na nieprzewidziane wydatki. Pamiętaj, że kredyt na budowę domu ma swoją specyfikę banki wymagają szczegółowego kosztorysu i harmonogramu prac, a środki wypłacają w transzach, weryfikując postęp budowy. Działka budowlana może stanowić wkład własny, co jest dużym ułatwieniem.
System gospodarczy czy generalny wykonawca? Poznaj wady i zalety obu rozwiązań
Wybór sposobu organizacji budowy ma ogromny wpływ na cały proces. Zastanów się, czy masz wystarczająco czasu, wiedzy i nerwów, aby samodzielnie zarządzać budową, czy wolisz powierzyć to zadanie profesjonalistom.
System gospodarczy
-
Zalety:
- Potencjalnie niższe koszty budowy (oszczędność na marży generalnego wykonawcy).
- Pełna kontrola nad wyborem materiałów i wykonawców.
- Możliwość elastycznego reagowania na zmiany w projekcie.
- Poczucie większego zaangażowania i satysfakcji z "własnoręcznej" budowy.
-
Wady:
- Ogromne zaangażowanie czasowe i psychiczne inwestora.
- Wymaga wiedzy budowlanej i umiejętności zarządzania.
- Ryzyko błędów wynikających z braku doświadczenia.
- Trudności w koordynacji prac różnych ekip.
- Dłuższy czas realizacji budowy.
Generalny wykonawca
-
Zalety:
- Mniejsze zaangażowanie inwestora wykonawca odpowiada za całość.
- Szybszy czas realizacji dzięki doświadczeniu i zgranej ekipie.
- Jedna umowa i jeden podmiot odpowiedzialny za budowę.
- Gwarancja na wykonane prace.
- Profesjonalne zarządzanie projektem i harmonogramem.
-
Wady:
- Wyższe koszty budowy (marża wykonawcy).
- Mniejsza kontrola nad wyborem poszczególnych materiałów i podwykonawców.
- Konieczność dokładnego sprawdzenia wiarygodności i doświadczenia wykonawcy.
- Ryzyko niedotrzymania terminów lub jakości, jeśli umowa jest niedoprecyzowana.
Moja rada: Niezależnie od wybranego systemu, solidna umowa z wykonawcą to podstawa. Powinna ona szczegółowo określać zakres prac, harmonogram, terminy, kary umowne za opóźnienia, warunki płatności i gwarancje.

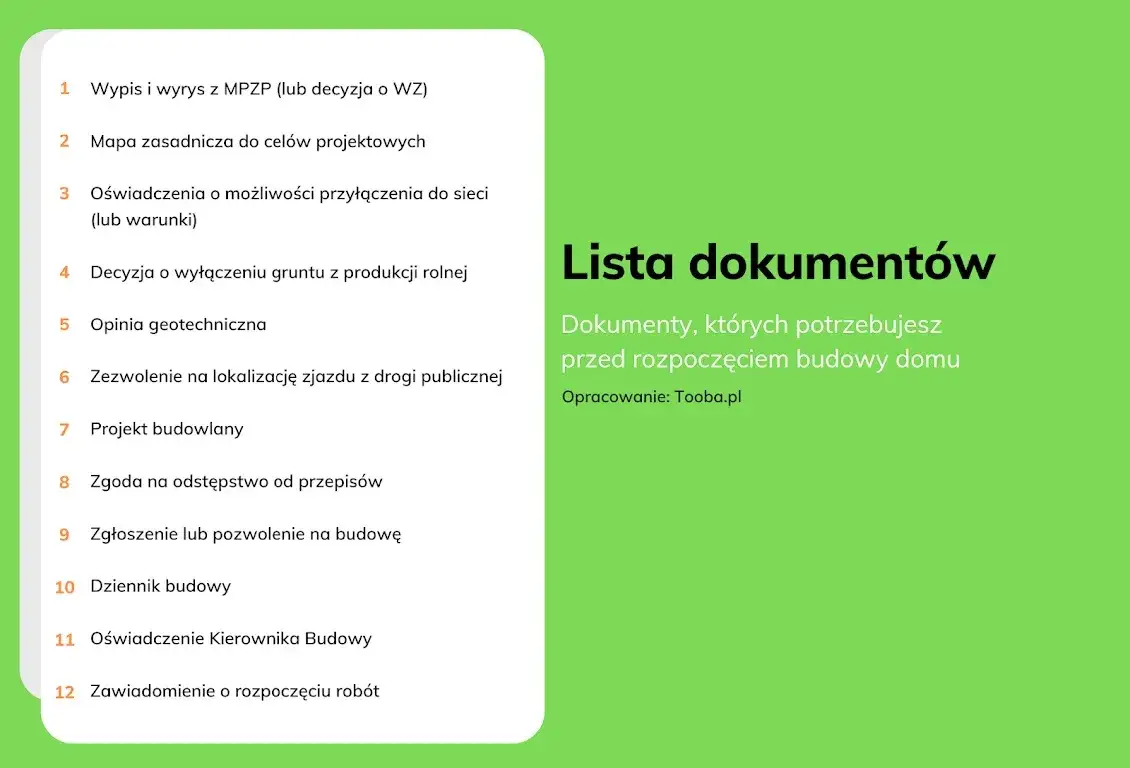

Droga przez urzędy: sprawnie załatw formalności w 2026 roku
Formalności budowlane często wydają się labiryntem, ale dzięki cyfryzacji i uproszczeniom w prawie budowlanym, ich załatwienie staje się coraz bardziej intuicyjne. Pamiętaj, że każdy krok ma swoje miejsce w procesie i nie można go pominąć.
Krok 1: Mapa do celów projektowych i badania geotechniczne fundament Twojej inwestycji
Jak już wspomniałem, mapa do celów projektowych i badania geotechniczne gruntu to absolutna podstawa. Mapa, wykonana przez uprawnionego geodetę, zawiera wszystkie niezbędne informacje o ukształtowaniu terenu, istniejących obiektach, uzbrojeniu podziemnym i granicach działki. Jest to dokument, na którym architekt opiera cały projekt zagospodarowania terenu. Badania geotechniczne natomiast dostarczają kluczowych danych o warunkach gruntowych, które są niezbędne do prawidłowego zaprojektowania fundamentów. Ich brak lub niedoszacowanie może prowadzić do osiadania budynku, pękania ścian i innych poważnych problemów konstrukcyjnych w przyszłości. Nie oszczędzaj na tych elementach to inwestycja w bezpieczeństwo i trwałość Twojego domu.
Krok 2: Adaptacja projektu gotowego co musisz zlecić architektowi?
Jeśli zdecydowałeś się na projekt gotowy, pamiętaj, że wymaga on adaptacji. To nie jest tylko formalność to kluczowy etap, w którym architekt dostosowuje projekt do konkretnych warunków Twojej działki i lokalnych przepisów. Do zadań architekta adaptującego należy:
- Dostosowanie fundamentów do lokalnych warunków gruntowych i strefy przemarzania.
- Uwzględnienie stref klimatycznych i obciążeń śniegiem/wiatrem specyficznych dla regionu.
- Dostosowanie projektu do Miejscowego Planu Zagospodarowania Przestrzennego lub Warunków Zabudowy.
- Zaprojektowanie przyłączy mediów (woda, kanalizacja, prąd, gaz) do istniejących sieci.
- Wprowadzenie ewentualnych zmian w układzie funkcjonalnym (o ile są dopuszczalne i nie naruszają konstrukcji).
Krok 3: Projekt zagospodarowania terenu i przyłączy bez tego nie ruszysz
Projekt zagospodarowania terenu to integralna część projektu budowlanego. Określa on dokładne położenie budynku na działce, układ komunikacji (podjazdy, ścieżki), miejsca postojowe, a także rozmieszczenie zieleni i elementów małej architektury. Równie istotne są projekty przyłączy wody, kanalizacji, prądu i gazu. Muszą one precyzyjnie wskazywać, w jaki sposób Twój dom zostanie podłączony do istniejących sieci. Bez tych elementów, szczegółowo opracowanych i zatwierdzonych, nie uzyskasz zgody na budowę. To one gwarantują, że Twój dom będzie funkcjonował prawidłowo i zgodnie z przepisami.
Krok 4: Zgłoszenie budowy z projektem jak skorzystać z uproszczonych przepisów?
Dzięki nowelizacji Prawa Budowlanego, która weszła w życie od 1 stycznia 2026 roku, procedura budowy domu jednorodzinnego została znacznie uproszczona. Obecnie, zarówno dla domów o powierzchni zabudowy do 70 m², jak i tych o większej powierzchni, standardem jest zgłoszenie budowy z projektem. Kluczowym warunkiem jest to, aby obszar oddziaływania obiektu mieścił się w całości na działce lub działkach, na których został zaprojektowany. Oznacza to, że nie musisz już ubiegać się o pozwolenie na budowę, co znacząco skraca czas oczekiwania na rozpoczęcie prac. Co więcej, wnioski o zgłoszenie budowy możesz składać online przez portal e-Budownictwo, co przyspiesza cały proces i eliminuje konieczność wizyt w urzędzie. To duży krok w stronę cyfryzacji i ułatwienia życia inwestorom.
Kierownik budowy i dziennik budowy (także elektroniczny EDB) Twoi strażnicy jakości
Na każdej budowie domu jednorodzinnego, niezależnie od tego, czy budujesz w systemie gospodarczym, czy z generalnym wykonawcą, obowiązkowa jest obecność kierownika budowy. To osoba z odpowiednimi uprawnieniami, która odpowiada za prawidłowy przebieg prac, zgodność z projektem, przepisami Prawa Budowlanego oraz zasadami sztuki budowlanej. Jest to Twój główny doradca i "strażnik jakości" na placu budowy. Równie ważny jest dziennik budowy, który stanowi urzędowy dokument przebiegu inwestycji. Odnotowuje się w nim wszystkie istotne zdarzenia, etapy prac, odbiory, zmiany i polecenia kierownika. Coraz powszechniejszy staje się elektroniczny dziennik budowy (EDB), który ułatwia prowadzenie dokumentacji i dostęp do niej dla wszystkich uprawnionych stron. Zarówno kierownik budowy, jak i rzetelnie prowadzony dziennik budowy, są kluczowe dla bezpieczeństwa i jakości Twojej inwestycji.Od fundamentów po dach: najważniejsze etapy budowy domu
Budowa domu to proces składający się z kilku głównych etapów. Każdy z nich ma swoje specyficzne wymagania i jest kluczowy dla powodzenia całej inwestycji. Zrozumienie ich kolejności i zakresu pomoże Ci lepiej nadzorować prace i kontrolować budżet.
Stan Zerowy: Jak poprawnie wykonać prace ziemne, fundamenty i izolację?
Stan zerowy to fundament Twojego domu dosłownie i w przenośni. Precyzja na tym etapie jest absolutnie kluczowa dla stabilności i trwałości całej konstrukcji. Obejmuje on:
- Przygotowanie terenu: Usunięcie humusu, wytyczenie obrysu budynku przez geodetę.
- Wykopy: Wykonanie wykopów pod ławy lub płytę fundamentową.
- Wykonanie fundamentów: Zbrojenie i zalewanie ław fundamentowych lub płyty, wznoszenie ścian fundamentowych.
- Izolacje: Wykonanie izolacji przeciwwilgociowej (poziomej i pionowej) oraz termicznej fundamentów.
- Podkłady pod posadzkę: Zasypanie fundamentów, wykonanie warstw podkładowych i chudego betonu.
Pamiętaj, że wszelkie błędy popełnione na tym etapie są niezwykle trudne i kosztowne do naprawienia w przyszłości.
Stan Surowy Otwarty: Wznoszenie ścian, stropów i konstrukcji dachu na co uważać?
Stan surowy otwarty to moment, w którym Twój dom zaczyna nabierać kształtów. To właśnie wtedy wznoszone są główne elementy konstrukcyjne. Na co zwrócić uwagę?
- Wznoszenie ścian: Budowa ścian nośnych i działowych zgodnie z projektem, z zachowaniem pionów i poziomów.
- Wykonanie stropów: Montaż lub wylewanie stropów nad parterem i kolejnymi kondygnacjami.
- Budowa konstrukcji dachu: Wykonanie więźby dachowej, zabezpieczenie jej impregnatem.
Stan Surowy Zamknięty: Montaż okien, drzwi i pokrycia dachowego klucz do ochrony przed pogodą
Stan surowy zamknięty to etap, w którym budynek zostaje zabezpieczony przed warunkami atmosferycznymi. Obejmuje on:
- Montaż stolarki okiennej: Osadzenie okien, często z uwzględnieniem ciepłego montażu.
- Montaż drzwi zewnętrznych: Osadzenie drzwi wejściowych.
- Wykonanie pokrycia dachowego: Ułożenie wybranego materiału (dachówka, blachodachówka itp.), montaż rynien i obróbek blacharskich.
Po zakończeniu tego etapu budynek jest już szczelny i można przystąpić do prac wewnętrznych, niezależnie od pogody.
Czas na instalacje: Elektryka, hydraulika i system grzewczy serce Twojego domu
Instalacje to "serce" każdego domu zapewniają komfort i funkcjonalność. Na tym etapie rozprowadzane są wszystkie niezbędne sieci:
- Instalacja elektryczna: Rozłożenie przewodów, montaż puszek, przygotowanie pod gniazdka i oświetlenie.
- Instalacja wodno-kanalizacyjna: Rozprowadzenie rur wodnych i kanalizacyjnych do wszystkich punktów w domu.
- System grzewczy: Montaż kotła (jeśli to tradycyjne ogrzewanie), rozprowadzenie rur grzewczych (np. pod ogrzewanie podłogowe) lub montaż grzejników.
Precyzyjny projekt i staranne wykonanie instalacji są kluczowe dla bezpieczeństwa i komfortu użytkowania domu. Wszelkie zmiany po tym etapie są bardzo kosztowne.
Prace wykończeniowe: Tynki, wylewki i ocieplenie szkielet przyszłego wnętrza
Prace wykończeniowe to etap, który przygotowuje dom do dalszych prac aranżacyjnych i nadaje mu ostateczny kształt:
- Wykonanie tynków wewnętrznych: Tynki gipsowe lub cementowo-wapienne na ścianach i sufitach.
- Wykonanie wylewek podłogowych: Poziomowanie podłóg pod ostateczne wykończenie.
- Montaż ocieplenia elewacji: Przyklejenie płyt izolacyjnych (styropian, wełna mineralna), wykonanie siatki i tynku zewnętrznego.
Po zakończeniu tych prac dom osiąga stan deweloperski, gotowy do dalszego wykańczania wnętrz.

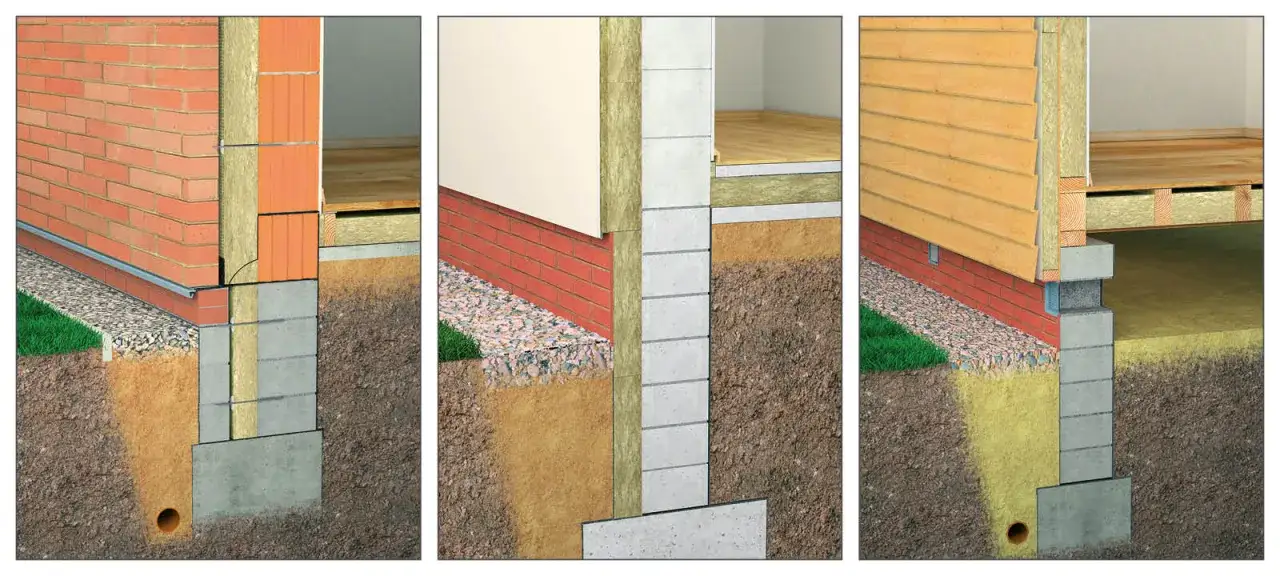

Technologia i materiały: buduj nowocześnie i oszczędnie
Wybór technologii budowy i materiałów ma ogromny wpływ nie tylko na koszty początkowe, ale także na przyszłe koszty eksploatacji domu. Warto poświęcić temu zagadnieniu odpowiednio dużo uwagi, aby podjąć świadome decyzje.
Mur czy szkielet? Porównanie najpopularniejszych technologii w polskich warunkach
W Polsce niezmiennie dominuje technologia murowana, ale budownictwo szkieletowe zyskuje na popularności. Oto ich porównanie:
| Technologia murowana | Technologia szkieletowa |
|---|---|
Cechy:
|
Cechy:
|
Wady:
|
Wady:
|
Beton komórkowy, ceramika, a może silikaty? Przegląd materiałów na ściany nośne
W technologii murowanej masz do wyboru kilka popularnych materiałów na ściany nośne, każdy z nich ma swoje unikalne właściwości:
- Beton komórkowy (np. Ytong, Solbet): Lekki, łatwy w obróbce, o bardzo dobrych właściwościach termoizolacyjnych. Pozwala na szybkie murowanie.
- Ceramika poryzowana (np. Porotherm): Charakteryzuje się dobrą izolacyjnością termiczną i akustyczną, wysoką wytrzymałością. Jest paroprzepuszczalna, co sprzyja zdrowemu mikroklimatowi.
- Silikaty: Materiał o wysokiej wytrzymałości i dużej gęstości, co przekłada się na doskonałą izolacyjność akustyczną. Słabiej izoluje termicznie, dlatego wymaga grubszej warstwy ocieplenia.
Jak zapewnić ciepło w domu? Wybór systemu ogrzewania i rola dobrej izolacji
Energooszczędność stała się standardem w nowoczesnym budownictwie, a wysokiej jakości izolacja termiczna to jej podstawa. Bez odpowiednio ocieplonych ścian, dachu i podłóg, nawet najnowocześniejszy system grzewczy nie będzie efektywny. Skuteczna izolacja minimalizuje straty ciepła, co bezpośrednio przekłada się na niższe rachunki za ogrzewanie. Jeśli chodzi o systemy ogrzewania, wybór jest szeroki i zależy od Twoich preferencji, dostępności mediów i budżetu:
- Ogrzewanie gazowe: Popularne, wygodne, ale uzależnione od dostępu do sieci gazowej.
- Ogrzewanie elektryczne: Droższe w eksploatacji, ale proste w montażu i bezobsługowe.
- Ogrzewanie na paliwa stałe (np. pellet): Wymaga obsługi, ale może być ekonomiczne.
- Pompy ciepła: Nowoczesne, ekologiczne i bardzo efektywne, zwłaszcza w połączeniu z ogrzewaniem podłogowym.
Rekuperacja, pompa ciepła, fotowoltaika: Inwestycje, które zwracają się latami
Współczesne budownictwo kładzie duży nacisk na rozwiązania, które nie tylko zwiększają komfort, ale przede wszystkim obniżają koszty eksploatacji i są przyjazne dla środowiska. Inwestycje w te technologie to decyzje, które zwracają się latami:
- Rekuperacja (wentylacja mechaniczna z odzyskiem ciepła): Zapewnia stałą wymianę powietrza bez strat ciepła, co znacząco obniża zapotrzebowanie na energię do ogrzewania i poprawia jakość powietrza w domu.
- Pompy ciepła: Wykorzystują energię z gruntu, wody lub powietrza do ogrzewania domu i wody użytkowej. Są niezwykle efektywne i ekologiczne, a w połączeniu z fotowoltaiką mogą niemal całkowicie uniezależnić dom od zewnętrznych dostaw energii.
- Fotowoltaika (panele słoneczne): Produkują darmową energię elektryczną ze słońca, co pozwala znacząco obniżyć rachunki za prąd, a nawet sprzedawać nadwyżki do sieci.
Choć początkowy koszt tych instalacji może być wyższy, ich długoterminowe korzyści finansowe i ekologiczne są nie do przecenienia. To inwestycje w przyszłość Twojego domu.
Ostatnia prosta: odbiory, formalności i przeprowadzka
Budowa domu to nie tylko wznoszenie ścian, ale także szereg formalności po zakończeniu prac. Ostatnia prosta to etap odbiorów, zgłoszeń i finalnych kroków, które pozwolą Ci legalnie zamieszkać w nowym domu.
Jak przygotować się do odbioru budynku przez nadzór budowlany?
Odbiór budynku przez nadzór budowlany to kluczowy moment, który potwierdza, że dom został wybudowany zgodnie z projektem i przepisami. Aby się do niego przygotować, musisz mieć skompletowane wszystkie niezbędne dokumenty i upewnić się, że instalacje są gotowe do sprawdzenia:
- Dziennik budowy: Uzupełniony i podpisany przez kierownika budowy.
- Oświadczenia: Kierownika budowy o zgodności wykonania z projektem, a także oświadczenia wykonawców instalacji o ich prawidłowym wykonaniu.
- Protokoły odbiorów: Instalacji (elektrycznej, gazowej, wodno-kanalizacyjnej, wentylacyjnej).
- Geodezyjna inwentaryzacja powykonawcza: Mapa z naniesionym budynkiem i przyłączami.
- Świadectwo charakterystyki energetycznej: Dokument określający zapotrzebowanie budynku na energię.
Zgłoszenie zakończenia budowy: Jakie dokumenty musisz skompletować?
Po zakończeniu wszystkich prac budowlanych i uzyskaniu pozytywnych odbiorów, musisz zgłosić zakończenie budowy do odpowiedniego organu nadzoru budowlanego. Do zgłoszenia zakończenia budowy należy dołączyć następujące dokumenty:
- Wypełniony formularz zgłoszenia zakończenia budowy.
- Oryginał dziennika budowy.
- Oświadczenie kierownika budowy o zgodności wykonania obiektu z projektem budowlanym i przepisami.
- Oświadczenie kierownika budowy o doprowadzeniu do należytego stanu i porządku terenu budowy.
- Protokoły badań i sprawdzeń (np. szczelności instalacji gazowej, elektrycznej).
- Geodezyjna inwentaryzacja powykonawcza.
- Potwierdzenie odbioru wykonanych przyłączy (woda, kanalizacja, prąd, gaz).
- Świadectwo charakterystyki energetycznej budynku.
Uzyskanie numeru porządkowego i meldunek: Finalne kroki do zamieszkania
Po pomyślnym zgłoszeniu zakończenia budowy i braku sprzeciwu ze strony nadzoru budowlanego (co oznacza możliwość użytkowania obiektu), możesz przystąpić do ostatnich formalności. Pierwszą z nich jest uzyskanie numeru porządkowego dla Twojego domu. Wniosek o nadanie numeru składasz w urzędzie gminy lub miasta. Po jego otrzymaniu możesz dokonać zameldowania siebie i swojej rodziny. To ostatnie kroki, które sprawią, że Twój nowo wybudowany dom stanie się pełnoprawnym miejscem zamieszkania.
Przeczytaj również: Łazienka bez kamienia: Jak skutecznie usunąć osad z płytek?
Najczęstsze błędy inwestorów: Czego unikać, by nie żałować swoich decyzji?
Z mojego doświadczenia wynika, że wielu inwestorów popełnia podobne błędy, które mogą prowadzić do frustracji, opóźnień i dodatkowych kosztów. Oto najczęściej spotykane pułapki, których warto unikać:
- Brak precyzyjnego budżetu i niedoszacowanie kosztów: To najczęstszy błąd. Zawsze dolicz rezerwę na nieprzewidziane wydatki.
- Wybór nieodpowiedniego projektu do działki: Projekt musi pasować do kształtu, wielkości, nasłonecznienia działki oraz wymagań MPZP/WZ.
- Brak solidnej umowy z wykonawcami: Umowa powinna szczegółowo określać zakres prac, terminy, kary umowne, warunki płatności i gwarancje. Nie polegaj na ustnych ustaleniach.
- Niedostateczny nadzór nad postępem prac: Regularnie kontroluj jakość i zgodność prac z projektem. Nie bój się zadawać pytań kierownikowi budowy i wykonawcom.
- Oszczędzanie na kluczowych elementach: Fundamenty, izolacje, solidne instalacje to podstawa. Oszczędności w tych obszarach zemścią się w przyszłości.
- Brak badań geotechnicznych: Budowanie "na oko" bez wiedzy o gruncie to proszenie się o kłopoty konstrukcyjne.
