Izolacja fundamentów w starym domu rzadko sprowadza się do jednego zabiegu. Zwykle trzeba najpierw ustalić, skąd bierze się wilgoć, potem dobrać odpowiednią metodę zabezpieczenia, a na końcu osuszyć i odtworzyć warstwy wykończeniowe. W tym artykule pokazuję praktyczne podejście: co sprawdzić, jakie rozwiązania działają w polskich warunkach i gdzie najłatwiej popełnić kosztowny błąd.
Najpierw sprawdź źródło wilgoci, potem dobierz metodę i dopiero na końcu zamykaj ściany
- Najtrwalszy efekt daje zwykle zestaw kilku działań, a nie sama warstwa bitumu na mokrym murze.
- Iniekcja ma sens głównie przy braku izolacji poziomej i podciąganiu kapilarnym.
- Izolacja pionowa działa wtedy, gdy można odkopać fundament i dobrze przygotować podłoże.
- Drenaż opaskowy odciąża fundamenty, ale nie zastępuje hydroizolacji.
- Koszt zależy przede wszystkim od grubości muru, dostępu do wykopu i stopnia zawilgocenia.
Dlaczego stare fundamenty łapią wilgoć szybciej niż nowe
W starych budynkach problem zwykle zaczyna się od braku albo zniszczenia poziomej bariery przeciwwilgociowej. Mur działa wtedy jak gąbka: ciągnie wodę z gruntu kapilarnie, a wilgoć wędruje wyżej, zostawia sól na powierzchni i odspaja tynki. Jeśli do tego dochodzi słabe odwodnienie działki, uszkodzone rynny albo wysoki poziom wód gruntowych, kłopot robi się systemowy, a nie punktowy.
W praktyce najbardziej cierpią piwnice i najniższe partie ścian. Zawilgocony mur ma gorszą izolacyjność cieplną, więc dom szybciej się wychładza, a rachunki za ogrzewanie rosną. Dlatego nie traktuję wilgoci przy fundamentach jako wyłącznie problemu estetycznego. Najpierw trzeba znaleźć przyczynę, dopiero potem wybierać technologię naprawy.
To rozróżnienie prowadzi prosto do diagnostyki, bo bez niej łatwo wydać pieniądze na rozwiązanie, które usuwa tylko objawy.
Jak rozpoznać źródło problemu zanim wydasz pieniądze
Na oko łatwo pomylić podciąganie kapilarne z wodą naporową, a to błąd, który kosztuje najwięcej. Podciąganie kapilarne zwykle objawia się wilgotnym pasem przy ziemi, łuszczącą farbą, solnymi wykwitami i odpadaniem tynku. Woda naporowa daje mocniejsze objawy: przesiąkanie po deszczach, mokre narożniki piwnicy, a czasem wręcz zalewanie przez nieszczelności w murze.
- Jeśli plamy pojawiają się głównie po opadach lub roztopach, sprawdzam przede wszystkim odwodnienie i izolację pionową.
- Jeśli wilgoć idzie od dołu, bez wyraźnego miejsca przecieku, podejrzewam brak izolacji poziomej.
- Jeśli problem jest punktowy, najpierw szukam pęknięć, przejść instalacyjnych i ubytków w spoinach.
- Jeśli nie widać przyczyny, sens ma pomiar wilgotności murów, czasem termowizja i oględziny gruntu.
To ważne rozróżnienie, bo iniekcja, drenaż i izolacja pionowa nie robią tej samej roboty. Dobrze postawiona diagnoza skraca remont bardziej niż najdroższy materiał. Dopiero po takiej ocenie ma sens wybór technologii, a w starym domu zwykle nie wygrywa jedna metoda, tylko rozsądne połączenie kilku rozwiązań.

Którą metodę wybrać w praktyce
W starym budynku najczęściej wygrywa rozwiązanie mieszane. Sam mur można zabezpieczyć, ale jeśli woda dalej stoi przy ścianie, efekt będzie krótkotrwały. Poniżej zestawiam najważniejsze metody tak, jak patrzę na nie przy planowaniu remontu: nie przez pryzmat reklamy, tylko konkretnego scenariusza na działce.
| Metoda | Kiedy ma sens | Co daje | Ograniczenia | Orientacyjny koszt |
|---|---|---|---|---|
| Iniekcja pozioma | Gdy brakuje bariery poziomej i wilgoć idzie od gruntu | Odtwarza izolację bez rozkuwania całego muru | Nie usuwa naporu wody i wymaga poprawnej diagnozy | 50–260 zł/mb samej robocizny, 110–370 zł/mb z materiałem |
| Izolacja pionowa | Gdy można odkopać fundament i zabezpieczyć ścianę od zewnątrz | Tworzy barierę przed wilgocią z gruntu | Wymaga wykopów, napraw podłoża i dokładnego wykonania | 50–200 zł/m² |
| Drenaż opaskowy | Gdy woda zalega przy ścianach, grunt jest ciężki, a poziom wód wysoki | Odciąża fundamenty i odprowadza wodę od budynku | Potrzebuje odpływu, spadków i okresowej kontroli | Materiały 4–6 zł/mb, robocizna od 100 zł/mb, studzienka 300–800 zł |
| Osuszanie i naprawy lokalne | Po zalaniu, po remoncie albo jako etap przygotowawczy | Przyspiesza odzyskanie równowagi wilgotnościowej | Samo nie rozwiązuje źródła problemu | 100–300 zł/m² przy fundamentach |
Jeśli grunt napiera wodą, wchodzi w grę hydroizolacja ciężka, czyli szczelna bariera odporna na długotrwały kontakt z wilgocią. W praktyce stosuje się wtedy m.in. szlamy cementowo-polimerowe, membrany albo modyfikowane masy bitumiczne. Z kolei folia kubełkowa nie jest izolacją samą w sobie, tylko warstwą ochronno-drenażową. To częste nieporozumienie, które widzę na budowach i które później mści się po pierwszej większej ulewie.
Dobór metody ma sens dopiero wtedy, gdy wiadomo, czy problem jest punktowy, kapilarny, czy związany z wodą naporową. To prowadzi do kolejnego etapu, czyli poprawnej kolejności prac.
Jak wygląda bezpieczny przebieg prac krok po kroku

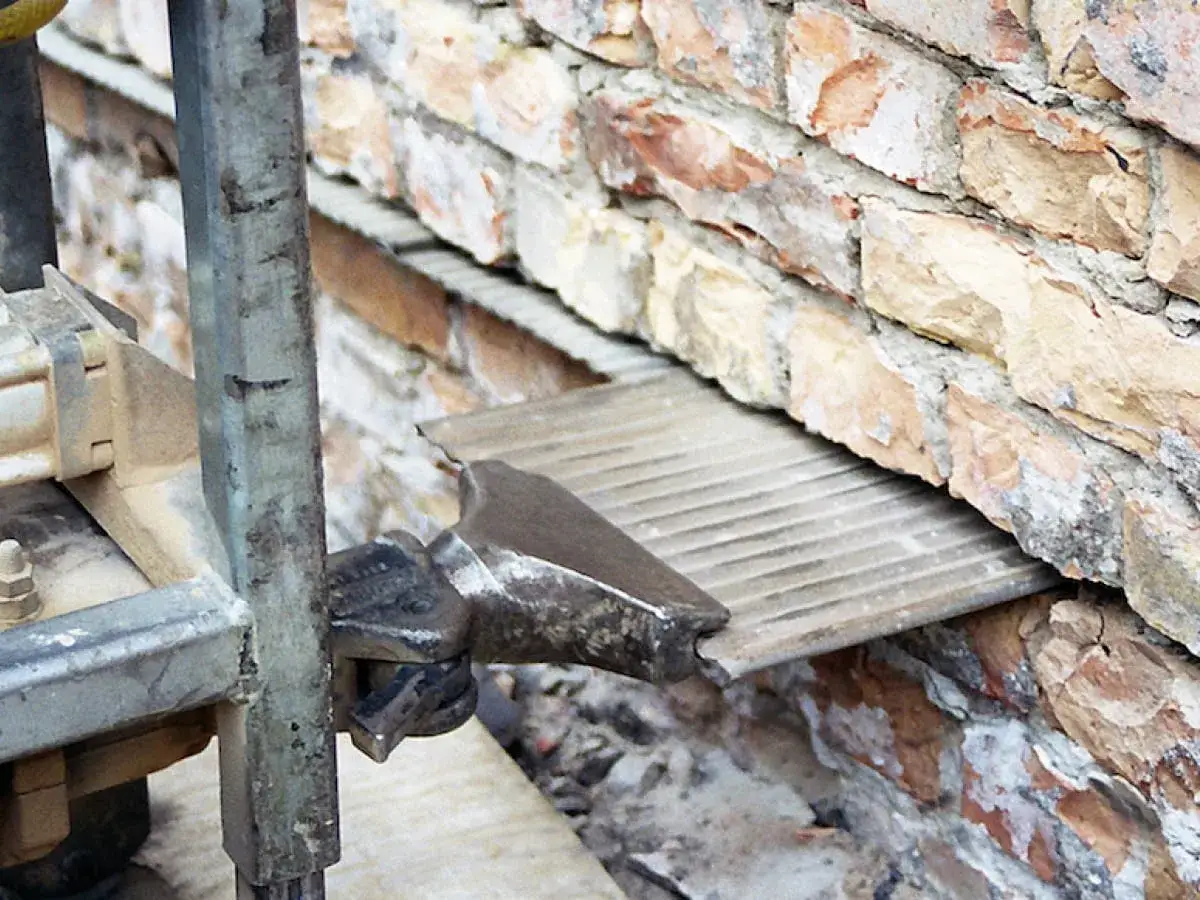

Przy starym domu nie zaczynam od kupowania materiału, tylko od krótkiego odcinka odkrywki i spokojnego sprawdzenia muru. To najprostszy sposób, żeby nie odkopać całej ściany w ciemno. Dopiero potem układam kolejność robót.
- Sprawdzam stan fundamentów i otoczenie domu. Patrzę na rynny, spadki terenu, pęknięcia, zacieki, stan opaski i miejsca, w których woda stoi po deszczu.
- Odkrywam fragment fundamentu i oceniam podłoże. Jeśli mur jest mokry, kruszy się albo ma stare powłoki, trzeba wiedzieć, co da się uratować, a co trzeba usunąć.
- Czyszczę i naprawiam podłoże. Przy starych powłokach bitumicznych zwykle wystarcza mechaniczne oczyszczenie, uzupełnienie ubytków, wyrównanie i gruntowanie. To ważne, bo nowa izolacja na słabym podłożu nie będzie trwała.
- Wykonuję właściwą izolację. W zależności od sytuacji może to być odtworzenie izolacji poziomej, zabezpieczenie pionowe albo pełniejsza hydroizolacja przy wodzie naporowej.
- W razie potrzeby robię drenaż i zapewniam odpływ. Sama rura drenarska nie wystarczy, jeśli nie ma gdzie odprowadzić wody. System musi mieć spadki, studzienki i logiczne zakończenie.
- Osuszam mur, zanim zamknę go warstwami wykończeniowymi. Przy fundamentach i piwnicach trzeba liczyć zwykle na kilka tygodni pracy materiału i czasu na stabilizację, a przy grubych murach nawet dłużej.
Takie prowadzenie robót ogranicza ryzyko, że wilgoć zostanie zamknięta pod nową warstwą tynku albo ocieplenia. W starym domu to szczególnie ważne, bo zbyt szybkie zamknięcie muru często kończy się wykwitami soli i powrotem grzyba. Po wykonaniu tych etapów dopiero ma sens wykończenie ścian i opaski wokół budynku.
Jeśli chcę myśleć o trwałości, od razu zakładam też dobór materiałów odpornych na wilgoć w strefie gruntu, zamiast ratować się przypadkowymi rozwiązaniami z wnętrza domu.
Ile to kosztuje i gdzie nie warto oszczędzać
Najwięcej pieniędzy ucieka nie na sam materiał, tylko na przygotowanie, dostęp do fundamentów i roboty ziemne. To dlatego wyceny „od metra” bywają mylące. W praktyce trzeba patrzeć na cały pakiet prac, a nie tylko na jedną pozycję z cennika.
| Pozycja | Orientacyjny koszt | Co wpływa na cenę |
|---|---|---|
| Pomiar wilgotności i podstawowa diagnostyka | 100–300 zł | Liczba punktów pomiarowych, termowizja, dojazd |
| Iniekcja pozioma | 50–260 zł/mb robocizny, 110–370 zł/mb z materiałem | Grubość muru, zasolenie, dostęp do ściany, rodzaj chemii |
| Izolacja pionowa | 50–200 zł/m² | Stan podłoża, głębokość wykopu, zakres napraw |
| Drenaż opaskowy | Materiały 4–6 zł/mb, robocizna od 100 zł/mb, studzienka 300–800 zł | Długość obwodu, odwodnienie terenu, typ gruntu |
| Osuszanie fundamentów | 100–300 zł/m² | Stopień zawilgocenia, metoda, czas pracy urządzeń |
Dla przykładu: przy 20 mb muru o grubości 40 cm sama iniekcja może kosztować około 2400–2800 zł za robociznę albo 3600–5200 zł z materiałem. Jeśli dojdzie drenaż opaskowy, koszt rośnie głównie przez wykopy, studzienki i odtworzenie terenu. W praktyce właśnie te „dodatki” robią największą różnicę w budżecie.
Najtańsza oferta bywa też najdroższa po pierwszym sezonie, jeśli nie obejmuje przygotowania podłoża, wywozu ziemi, napraw spoin albo sensownego odpływu wody. Warto więc pytać o zakres, a nie tylko o stawkę za metr. To prowadzi wprost do błędów, które najczęściej widzę po źle wykonanym remoncie.
Najczęstsze błędy, które sprawiają, że wilgoć wraca
- Malowanie mokrego muru grubą warstwą izolacji bitumicznej. Taka warstwa potrafi zamknąć wilgoć w środku i przyspieszyć degradację tynku oraz spoin.
- Robienie drenażu bez przemyślanego odpływu. Jeśli woda nie ma dokąd odpłynąć, system tylko zbiera problem w jednym miejscu.
- Ignorowanie rynien, spadków terenu i opaski wokół domu. Nawet dobra izolacja przegrywa, gdy woda z dachu i działki stoi przy ścianie.
- Traktowanie folii kubełkowej jak pełnej hydroizolacji. To warstwa ochronna, a nie bariera przeciwwilgociowa.
- Zbyt szybkie zamykanie ścian tynkiem i ociepleniem. Mur musi wyschnąć, inaczej grzyb i wykwity wrócą pod nową warstwą wykończenia.
- Brak uwzględnienia zasolenia i słabej zaprawy. W starych murach czasem trzeba najpierw naprawić spoiny i odsolić ścianę, a dopiero potem ją zabezpieczać.
Jest jeszcze jeden błąd, który widzę regularnie: próba „naprawy od środka” bez sprawdzenia, co dzieje się na zewnątrz. W murach ceglanych i kamiennych zbyt szczelne zamknięcie jednej strony potrafi przenieść wilgoć wyżej albo na sąsiednie fragmenty ściany. Dlatego przy takich budynkach wolę rozwiązania, które blokują wodę i jednocześnie pozwalają ścianie pracować w bezpieczny sposób.
To właśnie ten realizm odróżnia doraźną poprawkę od trwałego zabezpieczenia.
Co robię, żeby wilgoć nie wróciła po jednym sezonie
Po zakończeniu prac nie traktuję fundamentów jak tematu zamkniętego. Przez pierwsze miesiące sprawdzam ściany po ulewach i po roztopach, bo to wtedy najłatwiej wyłapać drobne nieszczelności. Jeśli mur trzyma stabilny poziom wilgotności, a piwnica nie pachnie stęchlizną, to znaczy, że kierunek był dobry.
Najwięcej daje prosty zestaw nawyków: czyste rynny i rury spustowe, spadek terenu od budynku o 2–3%, drożny drenaż, rozsądna wentylacja piwnicy oraz szybka reakcja na nowe pęknięcia. W starych domach właśnie takie drobiazgi decydują o tym, czy remont wytrzyma jeden sezon, czy kilkanaście lat. Jeśli trzeba, lepiej też wrócić do kontroli stanu tynków renowacyjnych i opaski po pierwszej zimie.
Najtrwalszy efekt daje naprawa przyczyny, a nie tylko skutku. Gdy fundament jest zabezpieczony, odwodnienie działa, a mur dostał czas na wyschnięcie, wilgoć przestaje być corocznym problemem i staje się po prostu opanowanym etapem remontu.
